В Воронеже начался монтаж здания хирургического корпуса онкоцентра

0 52

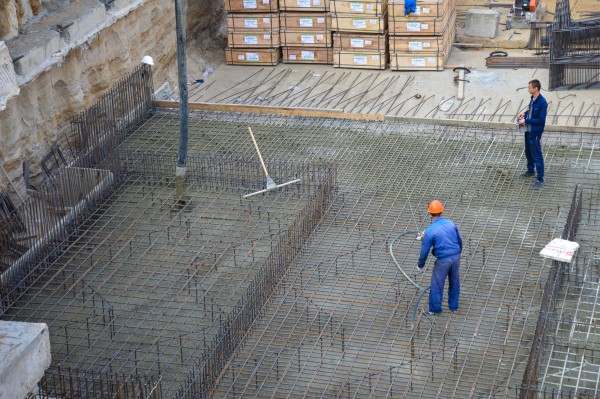

На данном этапе строители (АО «СЗ «ДСК») закладывают фундамент крупнейшего медицинского объекта, возводимого в регионе в последние десятилетия, – хирургического корпуса Воронежского областного клинического онкологического диспансера.



Новое медицинское учреждение площадью порядка 34 тыс. кв. м, рассчитанное на 340 коек, строится на территории существующего Воронежского областного онкодиспансера, в квартале, ограниченном улицами Сакко и Ванцетти, Вайцеховского, Каляева и Достоевского. Монолитное здание прямоугольной формы будет иметь переменную этажность от трех до девяти этажей. Строителям предстоит возвести не только хирургический корпус, но и подземный четырехуровневый паркинг на 300 машиномест с переходом.

В Воронеже начался монтаж здания хирургического корпуса онкоцентра

Домостроительный комбинат был определен в качестве подрядной организации для строительства в Воронеже хирургического корпуса для БУЗ ВО «Воронежский областной клинический онкологический диспансер» еще в марте текущего года. На сегодняшний момент строители уже приступили к монтажу здания. «На данном этапе выполнено устройство грунтоцементных свай, которые создают шпунтовые ограждения котлованов, – рассказывает главный строитель АО «СЗ «ДСК» Владимир Свиридов. – Приближаются к завершению земляные работы, они выполнены процентов на 80. Там где земляные работы выполнены до проектной отметки, уже приступили к устройству фундаментной плиты и цокольного этажа. Закладка фундамента парковки стартует на текущей неделе».

В Воронеже начался монтаж здания хирургического корпуса онкоцентра

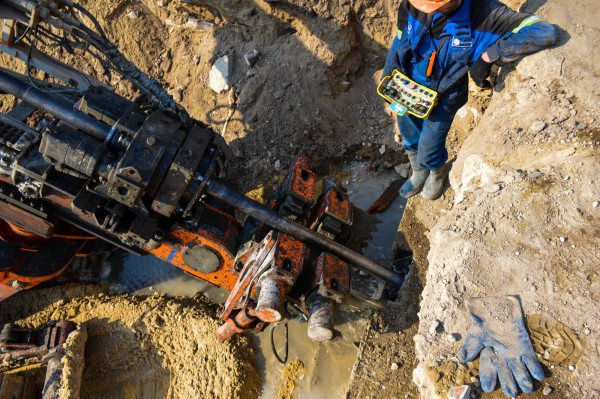

Для укрепления фундамента было использовано порядка 24 км свай и 12 км анкеров для максимально эффективной защиты окружающих сооружений. В непосредственной близости расположены здания особого значения – памятники архитектуры, объекты культурного наследия, а также жилые дома и социальные учреждения. Для погружения свай впервые в Воронеже используется специальная технология, которая обеспечивает минимальное воздействие на основания близлежащих строений. Она предотвращает подвижки фундаментов, деформацию или осадку корпуса зданий, образование в них трещин, таким образом, гарантируя их сохранность. Стесненные условия осложняют процесс строительства и отсутствием зоны складирования оснастки и строительных материалов – приходится четко продумывать доставку. Материалы на объект приходят ко времени. Монтаж производится, что называется, «с колес». Для движения грузового транспорта по узкой улице Достоевского специально под строительства нового медобъекта была разработана и согласована в ГИБДД схема организации дорожного движения. Управлением дорожного хозяйства городского округа г. Воронеж эта схема была реализована, что частично сняло напряженность на этой улице.

Сауны Воронеж

В Воронеже начался монтаж здания хирургического корпуса онкоцентра

По словам главного строителя, отсутствие сложностей, которые бы тормозили процесс возведения здания, обусловлено не только максимально продуманной предварительной подготовкой, но и колоссальным опытом Домостроительного комбината, полученным при возведении сложнейшего медицинского объекта – Воронежского областного перинатального центра и других социальных учреждений: «К контракту, в рамках которого мы работаем, прилагался поэтапный график работ, и мы осуществляем их без отставаний. Исполнительная документация ведется своевременно. Согласно плану, до конца 2020 года должно быть построено три подземных этажа и один надземный. В следующем году строительно-монтажные работы по корпусу должны быть завершены,

чтобы зашли подразделения инженерных сетей и отделочников. Им предстоит освоить огромный фронт работ – объект очень сложный, много инженерии. Поэтому у них должно быть достаточно времени. Полностью объект будет достроен и оснащен всем необходимым медоборудованием не позднее 1 июня 2023 года. Парковка будет готова до конца апреля 2021 года», – рассказал Владимир Свиридов.

В Воронеже начался монтаж здания хирургического корпуса онкоцентра

Появления дополнительного медицинского центра для онкобольных область ждет уже несколько десятилетий. По словам главного онколога Воронежской области Ивана Мошурова, острая необходимость в данном объекте в регионе назрела уже давно: «Строительство нового онкодиспансера планировали в нашем регионе уже лет 40. На сегодняшний день современный хирургический корпус нам необходим как воздух! Чтобы проводить высокотехнологичные операции на современном уровне в комфортных условиях. Хирургическая служба онкодиспансера на данный момент располагается в приспособленных зданиях, операционные не соответствуют санитарно-эпидемиологическим требованиям. Новый корпус будет оснащен 14-ю операционными с шлюзовыми системами. В нем будет 28 коек реанимации и пробуждения. Сегодня у нас их всего 6, поэтому мы не можем в полном объеме проводить послеоперационное лечение больных. Это вынуждает нас проводить операций меньше, чем необходимо. Сегодня порядка 72-х тысяч человек состоят на учете у онкологов. Мы проводим около 8-ми тысяч операций в год. Думаю, после запуска нового корпуса мы значительно увеличим это количество. Кроме того, новый корпус позволит нам делать более сложные операции. А лаборатории, предусмотренные в данном центре, позволят диагностировать и с высокой точностью определять эффективность проводимого лечения».
